Topic: Reportaj si vizita Oprescu - 20.09.2011
4 posts, 1946 views- Utilizator anonim
-
Posted:
-
Reportaj si vizita Oprescu - 20.09.2011
Utilizator anonim
Primarul General, Sorin Oprescu , a verificat astazi stadiul lucrarilor la parcarea subterana de la Universitate.
Edilul sef a declarat ca pana la sfarsitul anului vor fi finalizate lucrarile de structura şi spera ca cele patru statui, care sunt mutate temporar in parcul Izvor, sa fie reamplasate la Universitate. “Sunt multumit de stadiul lucrarilor, se lucreaza 24 de ore din 24, astfel incat disconfortul bucurestenilor sa fie cat mai mic. Incercam sa ne incadram in timp in asa fel incat sa terminam in primul trimestru al anului urmator. Daca vremea ne va permite, la sfarsitul anului, cele patru statui vor fi din nou aici. Sper ca in martie 2012 aici sa poata parca masini”.
La randul sau, directorul general al Directiei de Investitii si Dezvoltare din cadrul Primariei Municipiului Bucuresti, Bogdan Hreapca, a explicat ca “in prezent, partea de structura exterioara este realizata in proportie de 100% si se lucreaza in momentul de fata la structura interna. In ceea ce priveste zona de suprafata a parcarii, din data de 30 august a fost lansat, pe site-ul PMB si site-ul OAR un concurs de idei, iar in luna octombrie vom avea si castigatorul concursului.”
Parcarea de la Universitate are trei niveluri (3 subsoluri) cu o capacitate de 420 autoturisme si 21 motociclete. Suprafata terenului este de 8.507 mp, iar suprafata desfasurata pe cele 3 niveluri este 14.025 mp.
NOTA:
Stadiul lucrarilor:
Lucrari speciale - procent realizat:
- lucrari de pereti mulati (asigura etanseitatea si integritatea intregii parcari): 100%
- lucrari piloti structurali (ajuta la sustinerea planseelor pe durata executiei placilor de beton armat in sistem top-down, precum si sustinerea spraiturilor (sistemului de sprijiniri) pe zona de sapatura deschisa): 100%
- sistem de sprijiniri (spraituri) pe zona de sapatura deschisa (primul nivel sunt 2 in total): 60%
- sapatura (atat pe zona de top-down, cat si pe zona de sapatura deschisa): 30%
- epuismente si piezometre (epuismentele folosesc la drenarea apei subterane si sunt instalate in interiorul incintei parcajului, iar piezometrele sunt montate in exteriorul parcajului si servesc la controlarea periodica a apei subterane exterioare): 80%
Lucrari structura - procent realizat:
- placa peste subsolul -2 pe zona de top-down (zona centrala): 20%
- instalare capiteluri metalice, de rezemare a placii de beton: 60%
- pregatire pentru inceperea montajului armaturii: 10%
Ca o concluzie generala, s-au realizat lucrarile de etansare a parcarii (pereti mulati si piloti), iar acum s-au inceput lucrarile de structura, pe zona de top-down, placa peste subsol -2 (prin montajul capitelurilor de sustinere a placii), iar pe zonele de sapatura deschisa s-a inceput montajul sistemului de sprijiniri.
Termene:
- pana la sfarsitul anului vor fi finalizate lucrarile de structura si, in functie de conditiile meteorologice, vor fi reamplasate cele 4 statui mutate temporar in parcul Izvor;
- in primavara anului 2012 vor fi finalizate finisajele interioare şi elementele de instalatii, precum şi amenajarile de suprafata care vor fi stabilite in urma unui concurs de solutii international.
Primarul General, Sorin Oprescu , a verificat astazi stadiul lucrarilor la parcarea subterana de la Universitate.
Edilul sef a declarat ca pana la sfarsitul anului vor fi finalizate lucrarile de structura şi spera ca cele patru statui, care sunt mutate temporar in parcul Izvor, sa fie reamplasate la Universitate. “Sunt multumit de stadiul lucrarilor, se lucreaza 24 de ore din 24, astfel incat disconfortul bucurestenilor sa fie cat mai mic. Incercam sa ne incadram in timp in asa fel incat sa terminam in primul trimestru al anului urmator. Daca vremea ne va permite, la sfarsitul anului, cele patru statui vor fi din nou aici. Sper ca in martie 2012 aici sa poata parca masini”.
La randul sau, directorul general al Directiei de Investitii si Dezvoltare din cadrul Primariei Municipiului Bucuresti, Bogdan Hreapca, a explicat ca “in prezent, partea de structura exterioara este realizata in proportie de 100% si se lucreaza in momentul de fata la structura interna. In ceea ce priveste zona de suprafata a parcarii, din data de 30 august a fost lansat, pe site-ul PMB si site-ul OAR un concurs de idei, iar in luna octombrie vom avea si castigatorul concursului.”
Parcarea de la Universitate are trei niveluri (3 subsoluri) cu o capacitate de 420 autoturisme si 21 motociclete. Suprafata terenului este de 8.507 mp, iar suprafata desfasurata pe cele 3 niveluri este 14.025 mp.
NOTA:
Stadiul lucrarilor:
Lucrari speciale - procent realizat:
- lucrari de pereti mulati (asigura etanseitatea si integritatea intregii parcari): 100%
- lucrari piloti structurali (ajuta la sustinerea planseelor pe durata executiei placilor de beton armat in sistem top-down, precum si sustinerea spraiturilor (sistemului de sprijiniri) pe zona de sapatura deschisa): 100%
- sistem de sprijiniri (spraituri) pe zona de sapatura deschisa (primul nivel sunt 2 in total): 60%
- sapatura (atat pe zona de top-down, cat si pe zona de sapatura deschisa): 30%
- epuismente si piezometre (epuismentele folosesc la drenarea apei subterane si sunt instalate in interiorul incintei parcajului, iar piezometrele sunt montate in exteriorul parcajului si servesc la controlarea periodica a apei subterane exterioare): 80%
Lucrari structura - procent realizat:
- placa peste subsolul -2 pe zona de top-down (zona centrala): 20%
- instalare capiteluri metalice, de rezemare a placii de beton: 60%
- pregatire pentru inceperea montajului armaturii: 10%
Ca o concluzie generala, s-au realizat lucrarile de etansare a parcarii (pereti mulati si piloti), iar acum s-au inceput lucrarile de structura, pe zona de top-down, placa peste subsol -2 (prin montajul capitelurilor de sustinere a placii), iar pe zonele de sapatura deschisa s-a inceput montajul sistemului de sprijiniri.
Termene:
- pana la sfarsitul anului vor fi finalizate lucrarile de structura si, in functie de conditiile meteorologice, vor fi reamplasate cele 4 statui mutate temporar in parcul Izvor;
- in primavara anului 2012 vor fi finalizate finisajele interioare şi elementele de instalatii, precum şi amenajarile de suprafata care vor fi stabilite in urma unui concurs de solutii international.
- Utilizator anonim
-
Posted:
-
Re: Reportaj si vizita Oprescu - 20.09.2011
Utilizator anonim

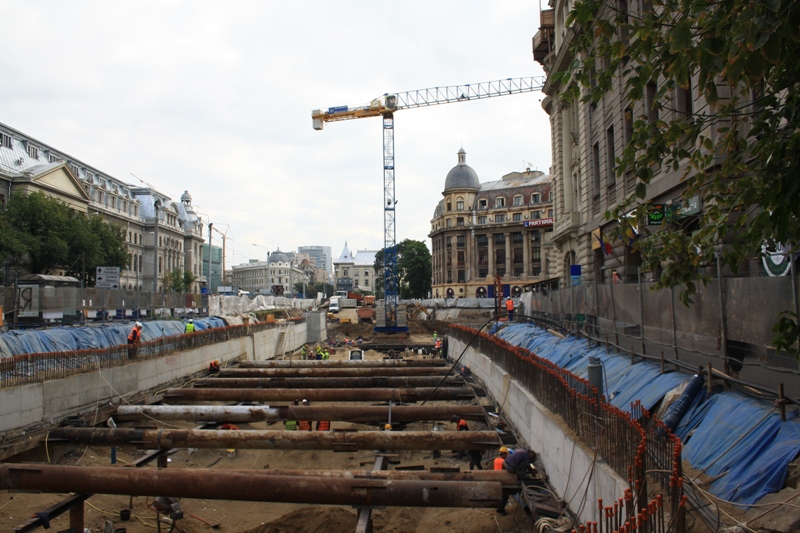

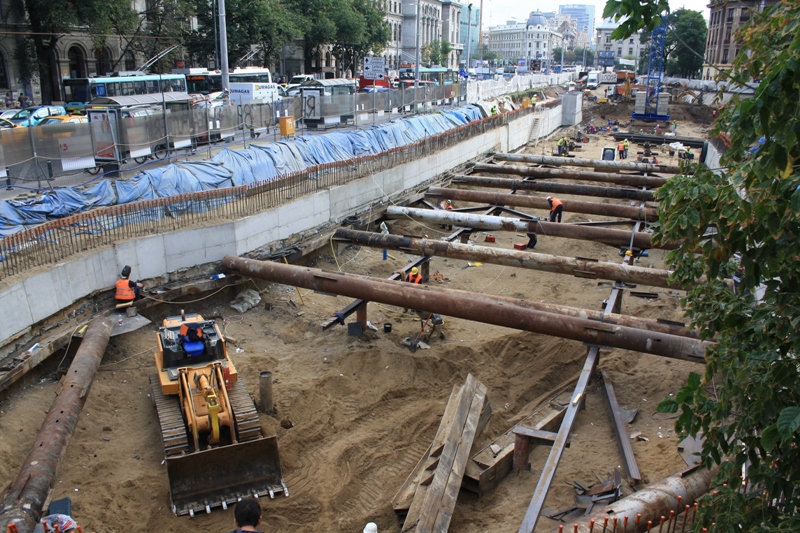

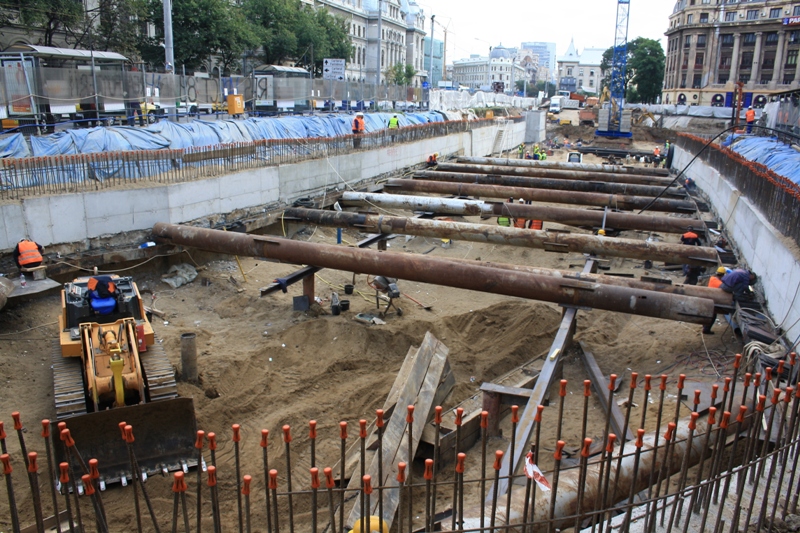

Cateva poze realizate...
Cateva poze realizate...
- Utilizator anonim
-
Posted:
-
Re: Reportaj si vizita Oprescu - 20.09.2011
Utilizator anonim

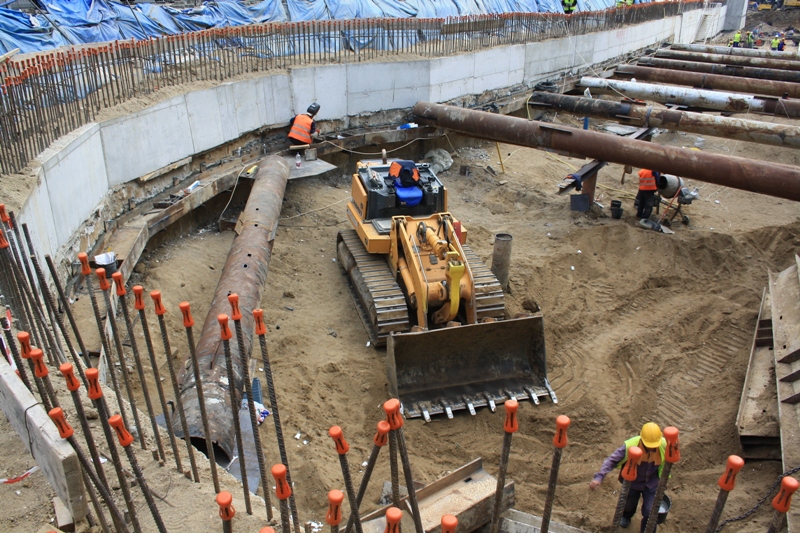

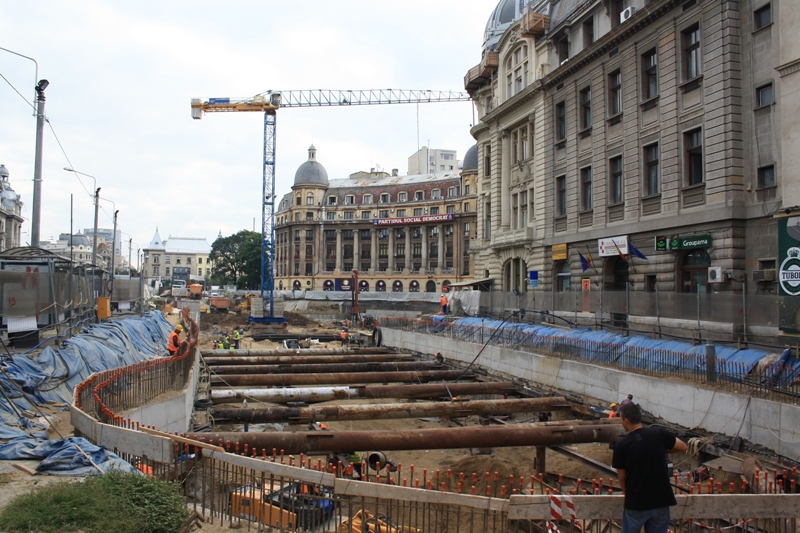

O a doua macara o sa apara aproximativ in locul de unde am facut pozele.
O a doua macara o sa apara aproximativ in locul de unde am facut pozele.
- Utilizator anonim
-
Posted:
-
Re: Reportaj si vizita Oprescu - 20.09.2011
Utilizator anonim

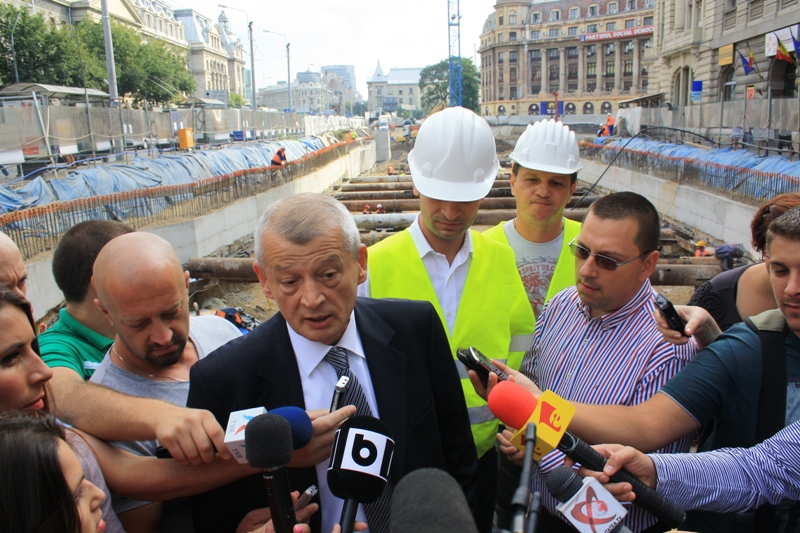

In final si primarul pus pe treaba
In final si primarul pus pe treaba
